Dziennik budowy – Hotel Bahati, Zanzibar
Okres: luty – marzec

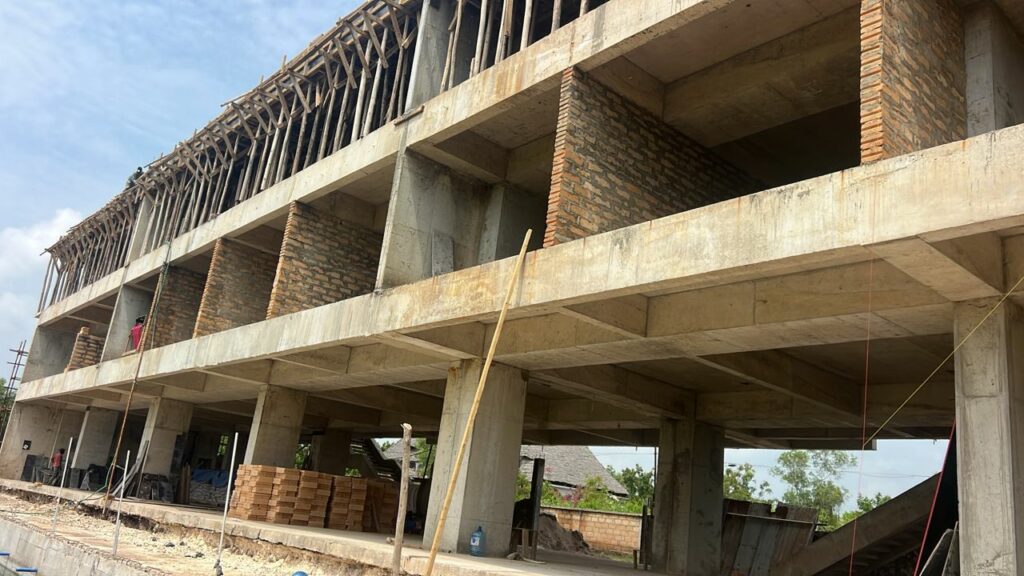

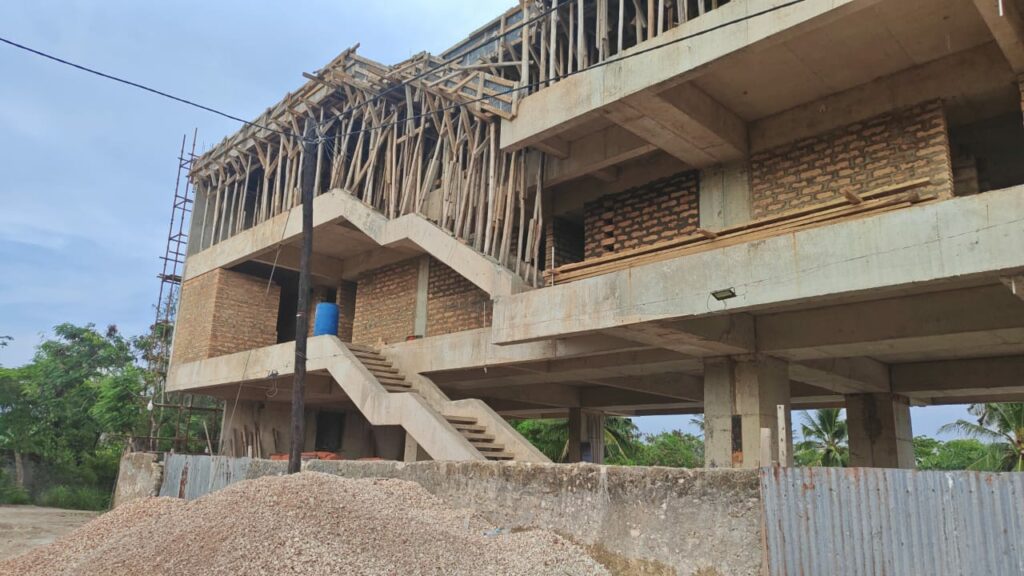

Analizowany okres pokazuje wyraźne przyspieszenie prac oraz realizację kolejnych kluczowych elementów konstrukcyjnych. W tym czasie wykonano następny strop budynku, co pozwoliło na dalsze wznoszenie obiektu oraz osiągnięcie kolejnego poziomu zaawansowania inwestycji. Równolegle na pierwszym piętrze zrealizowano ścianki działowe, które wyznaczają docelowy układ apartamentów oraz przestrzeni wspólnych, nadając budynkowi coraz bardziej czytelny i funkcjonalny charakter.
Jednym z istotnych elementów realizowanych w tym okresie była budowa strefy basenowej na poziomie 0. Rozpoczęto oraz w dużej mierze wykonano konstrukcję żelbetową basenu, uwzględniając również bar zlokalizowany bezpośrednio w jego obrębie oraz zaplecze techniczne niezbędne do obsługi tej części obiektu. To rozwiązanie stanowi jeden z kluczowych wyróżników inwestycji i element podnoszący jej standard.

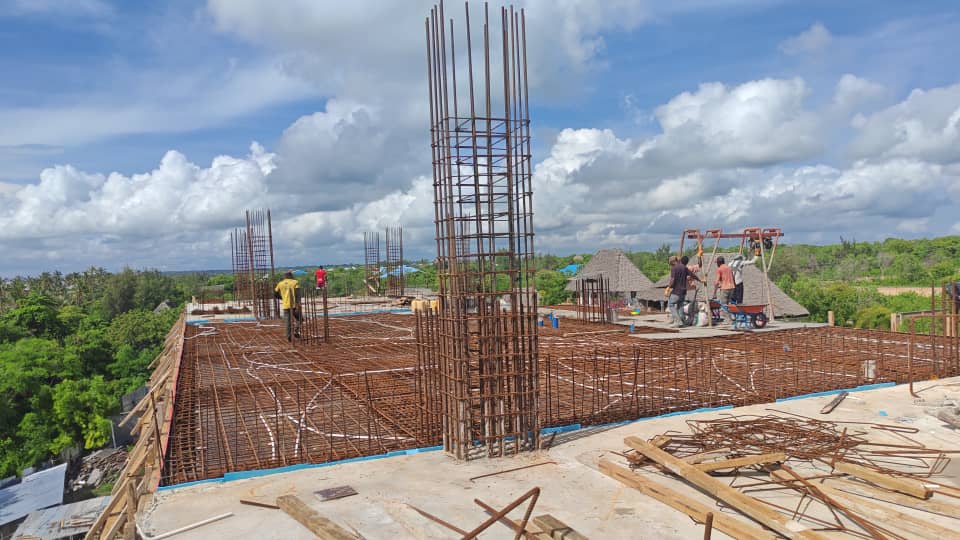

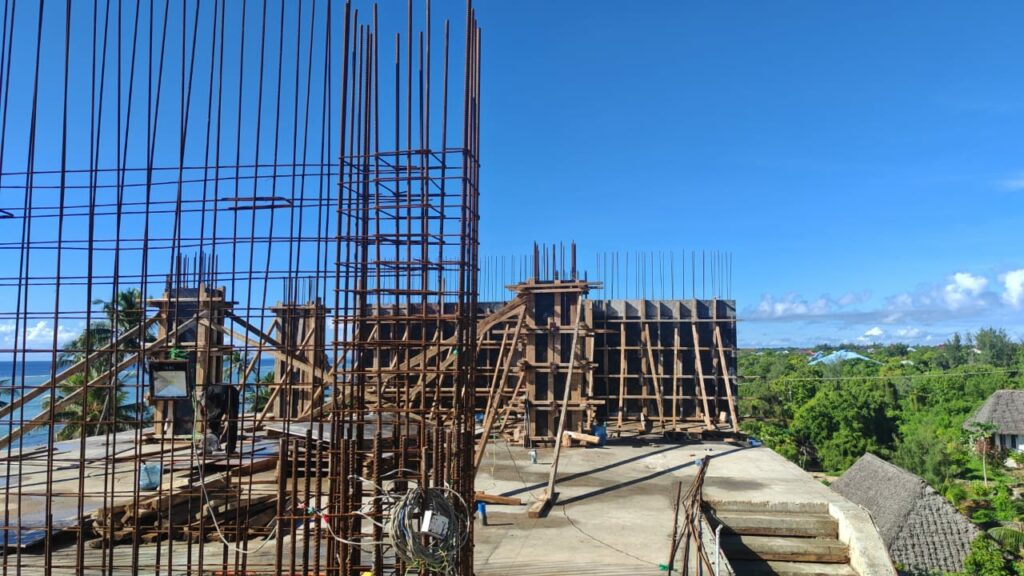

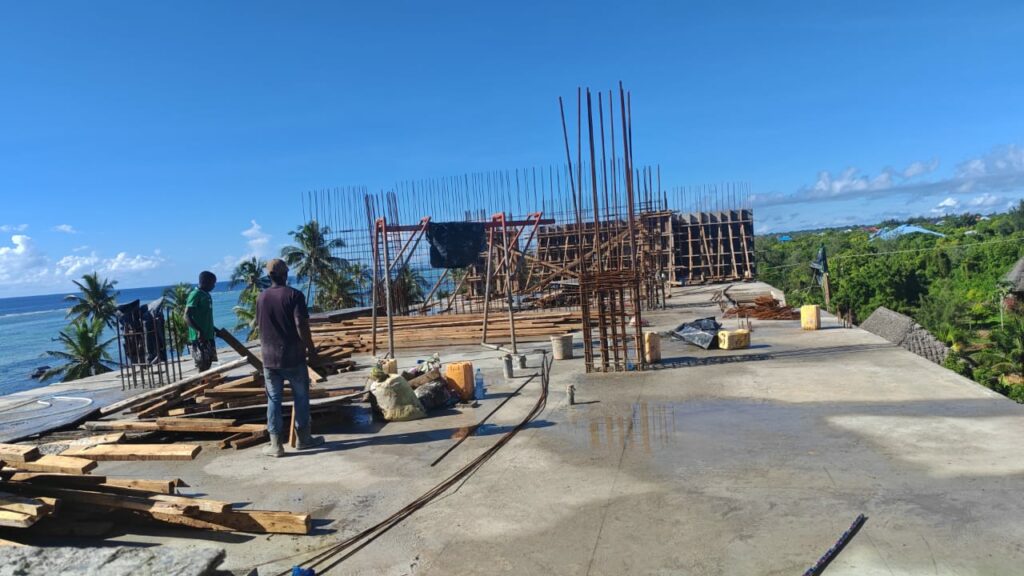

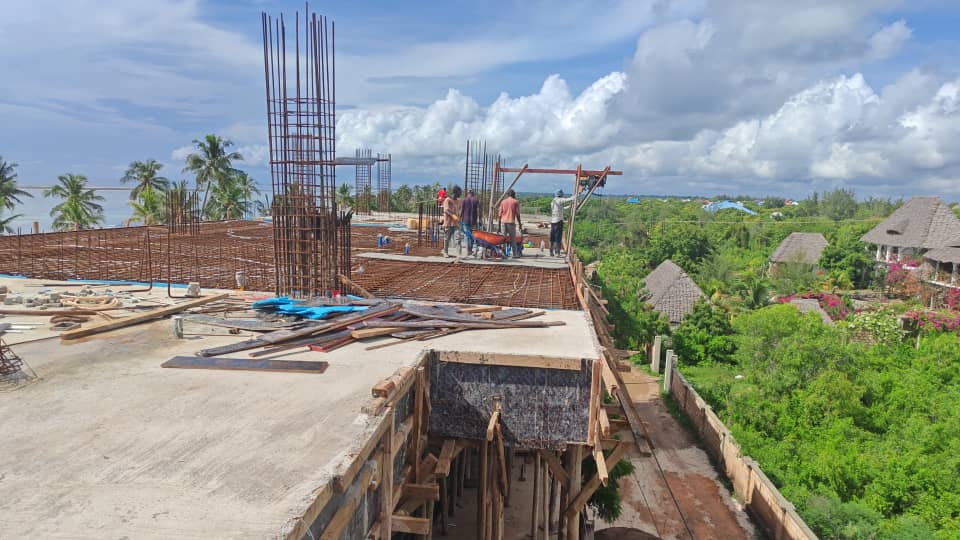

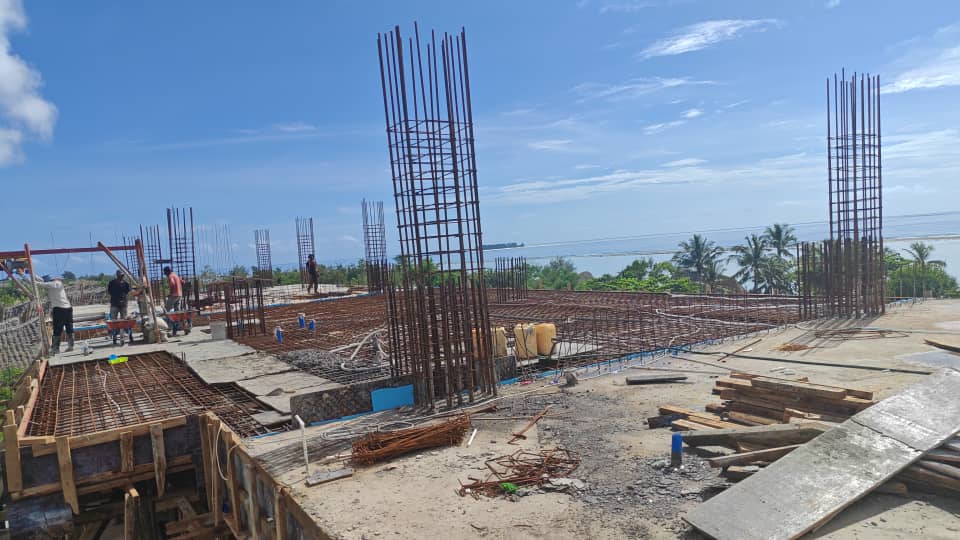

Aktualnie prowadzone są prace związane ze zbrojeniem ostatniego stropu konstrukcyjnego, który stanowić będzie podstawę dla jednej z najbardziej prestiżowych przestrzeni w całym obiekcie. Na jego poziomie zaplanowano basen dachowy wraz z barem oraz restauracją, oferujące panoramiczny widok na Ocean Indyjski. To etap, który nie tylko zamyka główną konstrukcję budynku, ale jednocześnie definiuje jego ostateczny charakter i unikalność.
Równolegle z pracami konstrukcyjnymi intensywnie realizowane są instalacje na pierwszym piętrze. Wykonywane są instalacje podtynkowe, obejmujące systemy elektryczne oraz wodno-kanalizacyjne, co pozwala na płynne przejście do kolejnych etapów wykończeniowych. Postęp w tym zakresie świadczy o dobrej koordynacji prac oraz utrzymaniu założonego harmonogramu.
Inwestycja zbliża się do zakończenia etapu konstrukcyjnego, co jest jednym z najważniejszych momentów w całym procesie realizacji. Równocześnie rozpoczęto już prace wewnętrzne, które będą stopniowo nadawać obiektowi ostateczny wygląd i funkcjonalność. To wyraźny sygnał wejścia w kolejny etap budowy, w którym kluczowe znaczenie będą miały detale, standard wykończenia oraz jakość zastosowanych rozwiązań.
Dodatkowo prowadzone są intensywne działania logistyczne związane z zamówieniami oraz dostawami elementów wykończeniowych do apartamentów. Koordynacja dostaw oraz wybór materiałów odbywają się równolegle z pracami budowlanymi, co pozwala na zachowanie ciągłości realizacji i przygotowanie do sprawnego przejścia w finalną fazę inwestycji.
Hotel Bahati z każdym kolejnym etapem coraz wyraźniej potwierdza swój ambitny charakter. Dynamiczny postęp prac, konsekwencja w realizacji założeń projektowych oraz dbałość o każdy detal przybliżają inwestycję do momentu, w którym stanie się jednym z najbardziej wyjątkowych miejsc na mapie Zanzibaru.
